I metodi più efficaci per prevenire gli stockout combinano quattro leve: previsione della domanda basata su dati puliti, calcolo della scorta di sicurezza calibrato sulla variabilità reale, visibilità in tempo reale delle giacenze su tutti i siti e integrazione automatica tra sistema gestionale e fornitore. Nessuna delle quattro da sola basta.
Le priorità operative, in ordine di impatto immediato:
- Pulizia dei dati master e conteggi ciclici mirati (quick win, settimane)
- Ricalcolo di scorta di sicurezza e punto di riordino basato su variabilità, non su medie storiche
- Segmentazione ABC/XYZ e criticality scoring per MRO e DPI
- Visibilità multi-sito tramite WMS o software di gestione integrato
- Automazione fisica (distributori intelligenti, locker, dispenser) con tracciabilità prelievi
- Piani di continuità fornitore e collaborazione S&OP strutturata
Mgtitalia offre un sistema integrato hardware e software (distributori automatici, locker intelligenti, I24Manager) progettato per contesti industriali italiani dove la gestione manuale non è più sufficiente.
Punti chiave
I metodi più efficaci per prevenire gli stockout richiedono dati puliti, scorte di sicurezza calibrate sulla variabilità reale, visibilità multi-sito e automazione fisica che forzi la tracciabilità dei prelievi.
| Punto | Dettagli |
|---|---|
| Pulizia dati prima di tutto | Correggere le discrepanze inventariali prima di implementare qualsiasi software o modello di previsione. |
| Scorta di sicurezza sulla variabilità | Usare SS = Z × σ_domanda × √Lead time; per MRO, basarsi sul costo del fermo macchina. |
| Criticality scoring per MRO | Proteggere le 20–30 SKU che causano il 70–80% dei fermi con buffer fissi indipendenti dalla storia di consumo. |
| KPI di allerta precoce | Monitorare giorni di copertura (soglia 14 giorni per revisione, 7 giorni per emergenza) e variazione lead time. |
| Mgtitalia come opzione integrata | Distributori automatici + I24Manager tracciano ogni prelievo e generano ordini automatici, riducendo gli ordini d’emergenza. |
Indice
- Perché avvengono gli stockout nei processi industriali?
- Quali metodi provati esistono per prevenire gli stockout?
- Come si implementa un piano anti-stockout passo dopo passo?
- Quali KPI monitorare per intercettare il rischio di stockout?
- Cosa richiedere a software e fornitori di automazione?
- Come funziona in pratica l’integrazione dispenser + software in un contesto industriale?
- Quali errori vanificano i metodi di prevenzione degli stockout?
- Tre priorità pragmatiche per i responsabili italiani
- Mgtitalia: sistema integrato per ridurre gli stockout industriali
- Fonti
- Domande frequenti
Perché avvengono gli stockout nei processi industriali?
La causa più frequente non è la mancanza di budget per le scorte. Sono i dati sbagliati che guidano le decisioni.
Errori di master data. Giacenze registrate che non corrispondono a quelle fisiche, unità di misura errate, codici duplicati: ogni imprecisione sposta il punto di riordino nel vuoto. Un magazzino che conta fisicamente le scorte solo una volta l’anno accumula deriva inventariale per mesi prima che qualcuno se ne accorga.
Previsioni contaminate dagli stockout passati. Quando un articolo è esaurito, il sistema registra zero vendite, non la domanda reale. Se il modello di previsione usa quella storia senza correzione, sottostima sistematicamente il fabbisogno futuro. Questo fenomeno, noto come «domanda non vincolata» (unconstrained demand), è una delle cause più sottovalutate di rotture ricorrenti.
Lead time variabili e non monitorati. Un fornitore che consegna in 10 giorni con una deviazione standard di 4 giorni richiede un buffer molto diverso rispetto a uno con deviazione di 1 giorno. Usare il lead time medio senza considerarne la variabilità porta a scorte di sicurezza strutturalmente insufficienti.
Mancata visibilità multi-sito. In stabilimenti con più magazzini o reparti, un articolo può risultare esaurito in un punto mentre è disponibile a pochi metri. Senza visibilità aggregata, si generano ordini d’emergenza su scorte che esistono già.
Rotture nella comunicazione tra reparti. Promozioni commerciali non comunicate alla logistica, picchi di produzione non segnalati agli acquisti, ordini di manutenzione aperti senza verifica della disponibilità delle parti: ogni silos organizzativo è un potenziale punto di rottura.
L’impatto economico è concreto: ordini d’emergenza con premi di spedizione, fermi macchina, perdita di produzione, SLA non rispettati verso i clienti. Studi di settore e casi applicativi mostrano che l’automazione della gestione degli acquisti e la categorizzazione strutturata delle scorte riducono sensibilmente gli ordini urgenti, con benefici diretti sui costi di approvvigionamento.
Quali metodi provati esistono per prevenire gli stockout?
Previsione della domanda (demand forecasting)
Il punto di partenza è sempre la qualità del dato storico. Prima di applicare qualsiasi modello, occorre correggere la domanda passata eliminando i periodi di stockout (sostituendo gli zeri con stime della domanda reale) e separando la domanda ordinaria dai picchi promozionali o stagionali.
Per SKU ad alta rotazione, i modelli statistici classici (medie mobili, smorzamento esponenziale) funzionano bene. Per cataloghi ampi con domanda irregolare o per integrare segnali esterni di mercato, modelli di machine learning che incorporano dati in tempo reale migliorano l’accuratezza rispetto agli approcci tradizionali, specialmente su articoli con consumo intermittente.
Scorta di sicurezza e punto di riordino
La formula base della scorta di sicurezza è:
SS = Z × σ_domanda × √Lead time
Dove Z è il fattore di servizio (es.
Per MRO con domanda intermittente, questa formula spesso non funziona perché la storia di consumo è troppo rada. In quel caso, è più efficace calcolare la scorta di sicurezza in base alla criticità operativa: costo del fermo macchina moltiplicato per il tempo di approvvigionamento. Un cuscinetto da 15 € che blocca una linea da 5.000 €/ora giustifica un buffer molto più alto di quanto la storia di consumo suggerirebbe.
Il punto di riordino (ROP) si calcola come:
ROP = Domanda media × Lead time + SS
Una guida pratica raccomanda di includere nel calcolo anche le vendite massime attese e il lead time massimo, con moltiplicatori stagionali per gestire promozioni e picchi. Questo approccio è più conservativo ma protegge meglio nei periodi critici.
Un consiglio: per articoli con forte stagionalità, aggiorna ROP e scorta di sicurezza almeno due volte l’anno, non solo quando si verifica uno stockout.

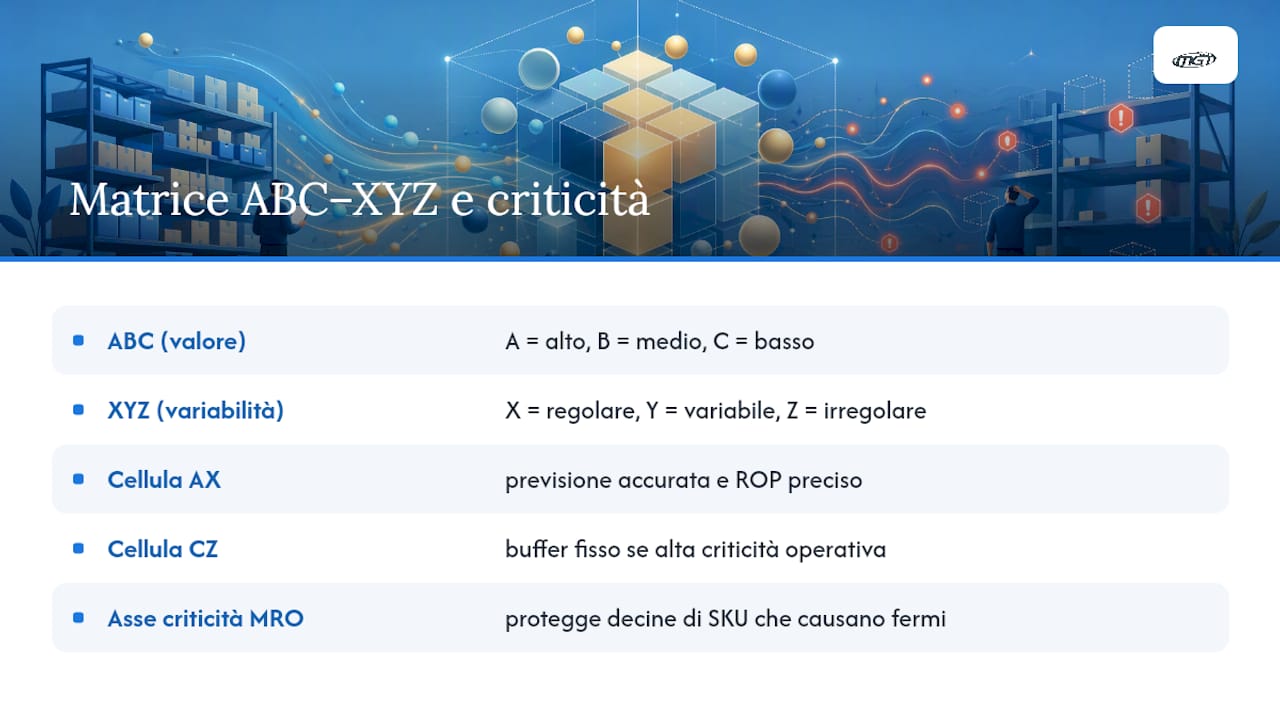

Segmentazione ABC/XYZ e criticality scoring
La segmentazione ABC classifica gli articoli per valore economico (A = alto, C = basso). La segmentazione XYZ aggiunge la dimensione della variabilità della domanda: X è regolare, Z è altamente irregolare. Incrociando le due, si ottiene una matrice che guida le politiche di scorta: un articolo AX richiede previsione accurata e ROP preciso; un articolo CZ con alta criticità operativa richiede un buffer fisso indipendentemente dal valore economico.

Per le parti MRO, aggiungere un terzo asse di criticità (impatto sul fermo macchina) permette di proteggere le poche decine di SKU che causano la maggior parte dei fermi, anche quando il loro valore unitario è basso.
VMI, collaborazione fornitore e S&OP
Nel Vendor Managed Inventory (VMI), il fornitore gestisce direttamente il livello di scorta presso il cliente, con accesso ai dati di consumo in tempo reale. Riduce il lead time effettivo e trasferisce parte del rischio di stockout al fornitore. Funziona bene per consumabili ad alta rotazione (DPI, utensili standard) con fornitori affidabili.
La collaborazione S&OP (Sales & Operations Planning) strutturata allinea le previsioni commerciali con la pianificazione degli acquisti e della produzione. Una revisione mensile S&OP con partecipazione di logistica, commerciale e acquisti intercetta i picchi prima che diventino emergenze.
Visibilità inventariale e WMS
Aggregare la visibilità tra più magazzini riduce il fabbisogno di scorta di sicurezza grazie all’effetto pooling della domanda: la variabilità aggregata è inferiore alla somma delle variabilità dei singoli siti. RFID e conteggi ciclici frequenti mantengono l’accuratezza dei dati nel tempo.
Automazione fisica: distributori, locker e dispenser
I distributori automatici industriali e i locker intelligenti risolvono un problema che i soli software non toccano: il prelievo non tracciato. Quando un operatore prende un DPI o un utensile senza registrarlo, il sistema gestionale vede una giacenza che non esiste più. L’automazione fisica forza la tracciabilità a monte, rendendo i dati di consumo affidabili per il calcolo di ROP e scorta di sicurezza.
Per approfondire come l’automazione si traduce in risparmio concreto, gli esempi pratici di automazione in magazzino mostrano applicazioni reali in contesti industriali italiani.
Integrazione CMMS/ERP per MRO
Sincronizzare il CMMS con l’inventario MRO e forzare la tracciabilità dei consumi tramite mobile scan o QR code evita che gli ordini di manutenzione vengano aperti senza verifica della disponibilità delle parti. Questo riduce il lag di aggiornamento dell’inventario e impedisce che i work order generino stockout non pianificati.
Come si implementa un piano anti-stockout passo dopo passo?
Fase 1: quick wins (settimane 1–4)
- Audit dei dati master. Verificare giacenze fisiche vs. registrate su almeno il 20% degli SKU ad alta rotazione. Correggere discrepanze prima di qualsiasi altro intervento.
- Conteggi ciclici mirati. Avviare conteggi settimanali sugli articoli A e su tutti gli SKU con stockout negli ultimi 6 mesi.
- Ricalcolo ROP e scorta di sicurezza per i 50 SKU a maggiore rotazione, usando la formula con variabilità reale invece delle medie storiche.
- Identificare i 10–20 articoli MRO critici (quelli che causano fermi macchina) e assegnare un buffer fisso basato sulla criticità operativa.
Fase 2: progetti a medio termine (mesi 2–6)
- Implementare o configurare il WMS per visibilità multi-sito e alert automatici su ROP.
- Avviare la segmentazione ABC/XYZ sull’intero catalogo attivo.
- Integrare CMMS e sistema di inventario per tracciabilità automatica dei consumi MRO.
- Pilota automazione fisica su 1–2 reparti con consumo elevato di DPI o utensili.
- Strutturare la revisione S&OP mensile con logistica, acquisti e commerciale.
Fase 3: progetti strutturali (mesi 6–18)
- Rollout dell’automazione fisica (distributori, locker) su tutti i reparti critici.
- Attivare VMI con i fornitori principali di consumabili ad alta rotazione.
- Implementare forecasting avanzato (modelli statistici o ML) per SKU con domanda irregolare.
- Definire SLA interni tra logistica, produzione e acquisti con KPI condivisi.
| Fase | Durata | Milestone | Responsabile |
|---|---|---|---|
| Quick wins | 1–4 settimane | Audit dati completato, ROP aggiornati | Responsabile magazzino |
| Medio termine | 2–6 mesi | WMS attivo, pilota automazione avviato | Logistica + IT |
| Strutturale | 6–18 mesi | VMI attivo, rollout completo, S&OP strutturato | Supply chain + direzione |
Un progetto pilota ben definito su un sito e una decina o più di SKU critiche permette di dimostrare il valore del metodo e costruire il template operativo per il rollout aziendale, senza rischiare l’intera organizzazione su un cambiamento non testato.
Quali KPI monitorare per intercettare il rischio di stockout?
Misurare dopo che lo stockout è avvenuto non serve. I KPI utili sono quelli che segnalano il rischio prima della rottura.
Stockout rate per SKU e per categoria. Formula: (numero di SKU con stockout nel periodo / totale SKU attivi) × 100. Monitorare separatamente per categoria ABC e per reparto.
Fill rate (tasso di soddisfazione ordini). Formula: (righe d’ordine evase completamente / totale righe d’ordine) × 100.
Giorni di copertura (Days of Inventory). Formula: (giacenza attuale / consumo medio giornaliero). Soglie pratiche: sotto 14 giorni, rivedere il forecast; sotto 7 giorni, attivare il piano d’emergenza.
Turnover delle scorte. Formula: (costo del venduto annuo / giacenza media). Un turnover troppo basso segnala eccesso di scorte; uno troppo alto avvicina al rischio di stockout.
Questi tre alert coprono la maggior parte delle situazioni di rischio prima che diventino emergenze.*
Per una guida completa sulle strategie di gestione degli inventari e sui KPI operativi, Mgtitalia ha pubblicato un approfondimento dedicato ai responsabili di magazzino italiani.
Cosa richiedere a software e fornitori di automazione?
Funzionalità minime del software gestionale
- Gestione min/max configurabile per SKU, con aggiornamento automatico basato su variabilità reale
- Calcolo ROP con input di deviazione standard domanda e lead time (non solo medie)
- Visibilità multi-sito aggregata con drill-down per reparto o centro di costo
- Alert automatici su ROP, variazione lead time e spike di domanda
- API documentate per integrazione con ERP (SAP, Microsoft Dynamics, Oracle) e CMMS
- Tracciabilità completa dei prelievi con audit trail (chi, cosa, quando, quanto)
- Reportistica per S&OP: consumo per reparto/commessa, trend, confronto forecast vs. consuntivo
- Gestione lotti e numeri seriali per articoli tracciabili (DPI con scadenza, utensili calibrati)
Per valutare le funzionalità specifiche di un software per la gestione dell’inventario industriale, è utile confrontare i requisiti tecnici con le capacità di integrazione ERP/CMMS prima di avviare qualsiasi RFP.
Requisiti per l’automazione fisica
- Interfaccia nativa con il software di gestione inventario (non solo export CSV)
- Controllo accessi per utente, reparto e tipologia di articolo
- Reporting di prelievo in tempo reale, con possibilità di collegare il consumo a commessa o centro di costo
- Gestione lotti e seriali direttamente dall’hardware
- Resilienza offline: il dispenser deve funzionare anche senza connessione di rete, sincronizzando i dati al ripristino
- Configurazione granulare di permessi e quote per operatore
Criteri non funzionali
- SLA di assistenza tecnica documentato (tempo di risposta, tempo di ripristino)
- Sicurezza dei dati: crittografia in transito e a riposo, conformità GDPR
- Tempi di integrazione realistici: chiedere referenze su installazioni simili per dimensione e settore
- Supporto per il progetto pilota: il fornitore deve affiancare il cliente nella fase di configurazione e test
- Modello di licenza chiaro: distinguere tra costi hardware una tantum, canoni software annuali e costi di manutenzione
Un consiglio: durante la RFP, chiedi al fornitore di mostrare come il sistema gestisce uno stockout simulato su un articolo critico: dalla generazione dell’alert alla creazione automatica dell’ordine al fornitore. Se non riesce a dimostrarlo in ambiente reale, il flusso probabilmente non è integrato come dichiarato.
Come funziona in pratica l’integrazione dispenser + software in un contesto industriale?
Un’azienda metalmeccanica con produzione su turni e un catalogo MRO di alcune centinaia di SKU critiche affronta un problema tipico: i prelievi di utensili e DPI non sono tracciati, le giacenze registrate divergono da quelle fisiche e gli ordini d’emergenza sono frequenti. Il responsabile di magazzino non sa quali articoli stanno per esaurirsi finché qualcuno non segnala il problema dalla linea.
L’implementazione di distributori automatici industriali collegati a un software di gestione centralizzato segue generalmente questi passi: mappatura degli articoli critici per reparto, configurazione dei profili utente e delle quote di prelievo, integrazione con il gestionale aziendale per la sincronizzazione delle giacenze e attivazione degli alert automatici su ROP. La fase di configurazione e formazione degli operatori richiede tipicamente 4–8 settimane per un singolo reparto pilota.
I benefici osservati in contesti simili includono la riduzione degli ordini d’emergenza, il miglioramento dell’accuratezza delle giacenze registrate e la disponibilità di dati di consumo affidabili per il calcolo di ROP e scorta di sicurezza. I quick win si manifestano entro 3–6 mesi dall’attivazione; il ritorno sull’investimento complessivo si consolida tipicamente nell’arco di 12–24 mesi.
Mgtitalia supporta questo tipo di implementazione con hardware modulare (distributori mDRS/mxDRS, locker intelligenti, XLTools per utensili di valore), software I24Manager per tracciabilità e ordini automatici, e affiancamento nella fase di configurazione e formazione. Il modello è progettato per essere pilotato su un reparto e poi esteso all’intero stabilimento senza dover ripartire da zero.
Quali errori vanificano i metodi di prevenzione degli stockout?
Il più comune è aumentare indiscriminatamente le giacenze dopo uno stockout. Gonfiare i buffer senza ricalcolare ROP e scorta di sicurezza sposta il problema: si passa da stockout a eccesso di scorte, con costi di immobilizzo e rischio di obsolescenza, senza risolvere la causa radice.
Altri errori frequenti:
- ROP basati su medie obsolete. Un punto di riordino calcolato su dati di 2–3 anni fa non riflette i cambiamenti nei volumi di produzione o nei lead time attuali. Aggiornarlo una volta l’anno è il minimo.
- Ignorare la variabilità del lead time. Usare solo il lead time medio nella formula ROP sottostima il buffer necessario ogni volta che il fornitore ritarda.
- Dati master non manutenuti. Codici duplicati, unità di misura errate, giacenze negative nel sistema: ogni imprecisione propaga errori a cascata su forecast, ROP e ordini automatici.
- Mancanza di ownership tra reparti. Se nessuno è responsabile della qualità dei dati di inventario, nessuno li corregge. La riduzione degli sprechi in magazzino passa prima di tutto dall’assegnare responsabilità chiare su dati e processi.
Red flag operativi da monitorare:
- Frequenza degli ordini d’urgenza superiore al 10–15% del totale ordini
- Discrepanze inventariali superiori al 2–3% su conteggi ciclici (soglia tecnica comune per magazzini industriali strutturati)
- Turnaround ordine-fornitore instabile con variazioni superiori al 30% rispetto alla media
Un sistema automatizzato che lavora su dati sbagliati genera ordini sbagliati più velocemente di quanto un operatore potrebbe fare manualmente.*

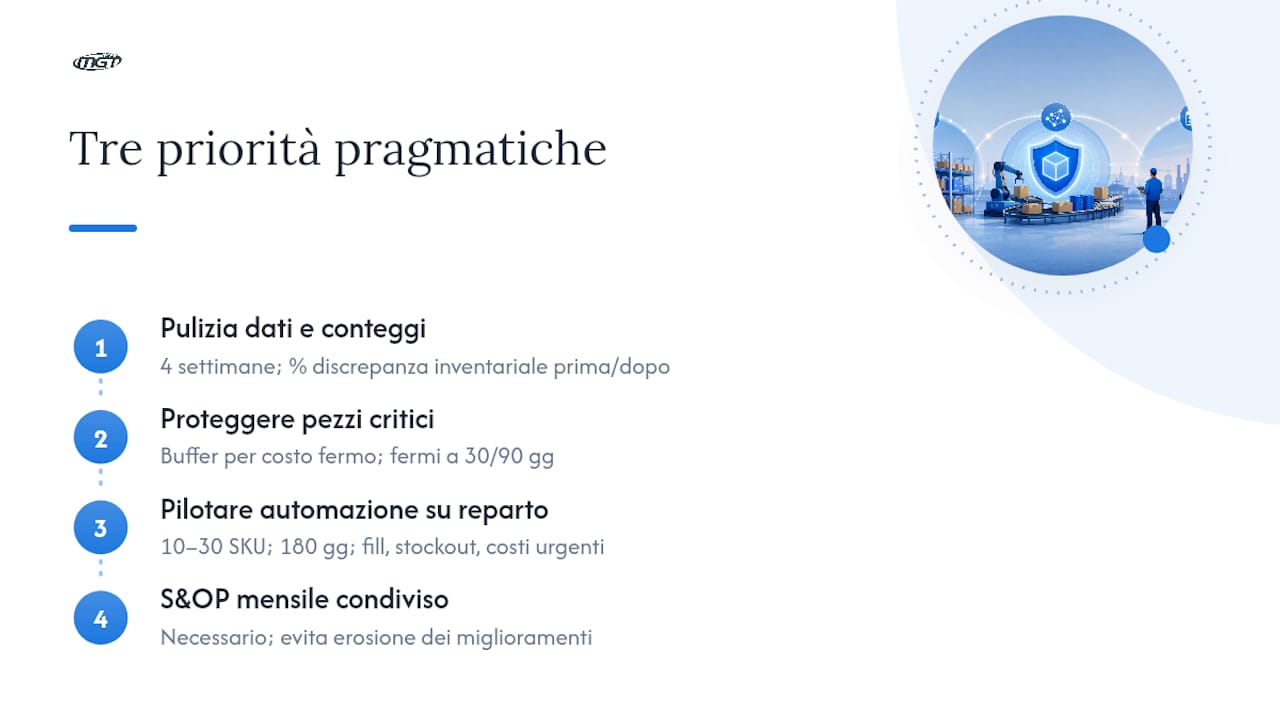

Tre priorità pragmatiche per i responsabili italiani
La letteratura tecnica sul tema è abbondante, ma nella pratica industriale italiana ho osservato che la maggior parte dei progetti fallisce non per mancanza di metodi, ma per sequenza sbagliata.
La prima priorità è la pulizia dei dati e i conteggi ciclici. Non perché sia la più interessante, ma perché tutto il resto dipende da essa. Un forecast preciso su dati sbagliati è peggio di nessun forecast: dà una falsa sicurezza. Prima di investire in software avanzato o automazione fisica, dedica 4 settimane a verificare che le giacenze registrate corrispondano a quelle fisiche sugli articoli più critici. Misura il risultato con la percentuale di discrepanza inventariale prima e dopo.
La seconda priorità è proteggere i pezzi critici con il criticality scoring. Identificarli, assegnare loro un buffer basato sul costo del fermo e non sulla storia di consumo, e monitorarli con alert dedicati vale più di qualsiasi ottimizzazione statistica sull’intero catalogo. Misura il numero di fermi macchina attribuibili a stockout a 30 e 90 giorni dall’intervento.
La terza priorità è pilotare l’automazione integrata su un reparto. Non su tutto lo stabilimento, non su tutti i fornitori. Un reparto, 10–30 SKU critiche, un dispenser o locker collegato al software gestionale. Questo permette di misurare la riduzione degli ordini d’emergenza, il miglioramento dell’accuratezza delle giacenze e il tempo di riordino effettivo in condizioni reali, prima di decidere il rollout. A 180 giorni, confronta fill rate, stockout rate e costo degli ordini urgenti con i valori baseline.
La collaborazione tra logistica, acquisti e produzione non è un dettaglio organizzativo: è la condizione necessaria perché qualsiasi metodo tecnico funzioni nel tempo. Senza una revisione S&OP mensile condivisa, i miglioramenti si erodono in pochi mesi.

Mgtitalia: sistema integrato per ridurre gli stockout industriali
Chi gestisce magazzini tecnici con DPI, utensili e consumabili MRO conosce il problema: i prelievi non tracciati rendono inutili anche i migliori modelli di previsione. Mgtitalia affronta questo nodo alla radice, combinando hardware di distribuzione automatizzata con il software I24Manager per trasformare ogni prelievo in un dato affidabile.

Il sistema integra distributori automatici industriali (mDRS, mxDRS, mcDRS), locker intelligenti, XLTools per utensili di valore e Cabinet per la gestione del materiale esausto, tutti governati da I24Manager. Il software gestisce tracciabilità dei prelievi per utente e commessa, alert automatici su ROP, ordini automatici al fornitore e reportistica per S&OP, con API per l’integrazione con ERP e CMMS aziendali.
Per chi valuta un pilota, il percorso consigliato è semplice: scegli 1–2 reparti con il maggior numero di ordini d’emergenza, configura il sistema su 10–30 SKU critiche e misura dopo 90 giorni la riduzione degli ordini urgenti, il miglioramento del fill rate e l’accuratezza delle giacenze. I criteri di valutazione sono già definiti nell’articolo; il sistema è progettato per fornire i dati necessari a misurarli.
Per richiedere una demo o avviare una valutazione tecnica, visita la pagina distributori automatici industriali oppure la pagina dedicata al software I24Manager.
Fonti
Per chi vuole approfondire i modelli matematici e le applicazioni pratiche, queste risorse coprono i principali ambiti tecnici:
- A machine learning approach to inventory stockout prediction
- Inventory Stockout Prevention: Data-Driven Guide 2026 | Niblin | Niblin
- How to Reduce Stockouts Without Increasing Inventory: 5 T…
- MRO Safety Stock for Intermittent Demand
Per approfondire le applicazioni in contesti industriali italiani, la sezione workflow per l’ottimizzazione del magazzino tecnico di Mgtitalia offre template di progetto e ruoli operativi per implementare questi cambiamenti.
Domande frequenti
Qual è il metodo più efficace per prevenire gli stockout?
Non esiste un metodo singolo: la combinazione di forecast basato su domanda non vincolata, scorta di sicurezza calibrata sulla variabilità reale e visibilità in tempo reale delle giacenze è l’approccio con il maggiore impatto operativo documentato.
Come si calcola la scorta di sicurezza per prevenire le rotture di stock?
La formula base è SS = Z × σ_domanda × √Lead time, dove Z dipende dal livello di servizio target. Per parti MRO con domanda intermittente, è preferibile basare il calcolo sul costo del fermo macchina moltiplicato per il tempo di approvvigionamento.
Come si evitano sia gli stockout che le scorte eccessive?
Ricalcolando ROP e scorta di sicurezza sulla variabilità reale (non sulle medie), comprimendo i lead time con fornitori alternativi o blanket order, e migliorando la visibilità aggregata tra siti: questi quattro interventi riducono il rischio di rottura senza gonfiare le giacenze medie.
Come si prevengono le perdite di scorte in magazzino?
Combinando tracciabilità fisica dei prelievi (tramite distributori automatici o locker intelligenti) con conteggi ciclici frequenti e audit trail nel software gestionale. I prelievi non tracciati sono la causa principale di divergenza tra giacenze registrate e reali.
Quando conviene usare il machine learning per la previsione degli stockout?
I modelli ML sono giustificati per cataloghi ampi con domanda irregolare o per integrare segnali esterni di mercato. Per SKU ad alta rotazione con domanda stabile, i modelli statistici classici restano efficaci e più semplici da mantenere.
