Per installare un distributore automatico industriale servono almeno cinque condizioni verificate: posizione idonea, alimentazione dedicata, connettività testata, mappatura SKU completa e un piano di refill assegnato a un responsabile. Il site assessment for vending industriale va fatto prima di ordinare la macchina, non dopo. Chi salta questo passaggio scopre i problemi il giorno della consegna, quando correggerli costa tempo e denaro. Alcune realtà propongono un supporto consulenziale su questa fase, con software dedicati, come strumenti di gestione a valle dell’installazione.
In breve:
- Un sito assessment accurato deve verificare lo spazio operativo, l’accessibilità e la condizione delle infrastrutture elettriche prima dell’installazione per evitare costosi errori.
- La verifica della rete e dell’alimentazione deve includere test sotto carico, misurazioni di tensione stabile e planificazione di backup come rete 4G per garantire transazioni affidabili.
- La mappatura SKU e le soglie di rifornimento devono essere definite prima dell’installazione per prevenire alert inesatti e scorte fantasma, facilitando la gestione dei rifornimenti.
- La fase di commissioning richiede controlli di posizionamento, connessione e test di transazioni, con un pilota di 30-90 giorni che consenta di correggere eventuali errori prima di espandere il sistema.
- Un assessment ben fatto riduce significativamente i ticket di assistenza iniziali e aumenta le possibilità di un progetto di successo in tempi e costi contenuti.
Indice
- Cosa include un site survey pratico per distributori industriali
- Requisiti elettrici e di connettività: cosa verificare e come prevenirne i problemi
- Mappatura SKU, configurazione inventario e regole di rifornimento
- Ruoli utente, metodi di accesso e formazione operativa
- Commissioning, test transazionali e criteri di successo del pilot (30–90 giorni)
- Checklist rapida operativa prima di ordinare e prima della data di installazione
- Prospettiva dell’autore: perché un site assessment ben fatto cambia il risultato del progetto
- Come Mgtitalia supporta il site assessment e la messa in servizio
- Fonti
- Domande frequenti
Cosa include un site survey pratico per distributori industriali
Il site survey per un distributore industriale parte dalla logistica fisica, non dal software. Bisogna misurare il percorso di consegna con il footprint reale dell’unità, non con le misure generiche del catalogo: porte, corridoi, rampe e ascensori devono garantire il passaggio senza smontaggi improvvisati. Chi si è mai trovato con una macchina bloccata a metà corridoio sa quanto costi in tempo e figuraccia un errore di misura evitabile.
Va anche verificato lo spazio operativo attorno alla macchina: gli sportelli devono aprirsi completamente e l’operatore che effettua il refill deve muoversi senza ostacoli. Simulare fisicamente il gesto di rifornimento, con uno scatolone in mano, rivela problemi che nessun disegno tecnico anticipa: questo controllo su door swing e spazio frontale evita sorprese il giorno dell’installazione.
Il survey deve coprire anche:
- Portata del pavimento, soprattutto su soppalchi o pavimentazioni industriali datate.
- Livellamento della base di appoggio, per evitare vibrazioni o disallineamenti nei sistemi rotativi.
- Presenza di ostacoli fissi (tubazioni, quadri elettrici, colonne) nel raggio di manovra.
- Visibilità e sorveglianza dell’area, per limitare rischi di manomissione o accessi non autorizzati.
Chi gestisce l’installazione di distributori automatici sa che la valutazione dei rischi deve considerare anche le interferenze con le attività già in corso nello stabilimento, non solo lo spazio vuoto sulla carta.
Requisiti elettrici e di connettività: cosa verificare e come prevenirne i problemi
L’alimentazione è il punto dove più progetti industriali si arenano. Le unità con refrigerazione richiedono un circuito dedicato da 15 a 20 ampere, testato sotto carico e non solo a vuoto: un compressore che parte con tensione instabile si guasta in poche settimane, non in anni.
Prima di ordinare, fate verificare a manutenzione ed elettricista interno:
- Presenza di un circuito dedicato, separato da altre utenze pesanti nello stesso quadro.
- Tensione stabile misurata nel punto esatto di installazione, non nel quadro generale.
- Compatibilità della presa e del tipo di spina con quanto richiesto dal fornitore.
- Distanza massima ammessa da router o access point per garantire segnale utile.
Sul fronte rete, la qualità del segnale va misurata sul posto, non stimata dalla planimetria. Le migliori pratiche di site survey raccomandano di testare con il footprint reale della macchina e di pianificare sempre un fallback su rete 4G quando Wi‑Fi o Ethernet risultano instabili. Un sistema ben progettato gestisce le transazioni offline in locale e le sincronizza appena la connessione torna disponibile, senza perdere dati di prelievo.
Un consiglio: fate allegare all’ordine di acquisto una scheda con voltaggio misurato, tipo di connessione previsto e piano di fallback: evita discussioni contrattuali quando la macchina arriva e qualcosa non coincide.
Mappatura SKU, configurazione inventario e regole di rifornimento
La mappatura SKU decide se il sistema funziona dal primo giorno o genera segnalazioni sbagliate per settimane. Va costruita prima della consegna, non improvvisata all’accensione.
- Preparate una lista di lancio con part number, descrizione e quantità di confezionamento per ogni articolo previsto nella macchina.
- Stabilite soglie minime e massime per ogni scomparto, cassetto o locker, calibrate sul consumo reale del reparto e non su stime generiche.
- Definite chi è responsabile del refill per ogni punto di erogazione e a chi vengono indirizzati gli alert di scorta bassa.
- Assegnate un pack size coerente con l’unità di misura usata in produzione, per evitare conteggi doppi tra scatole e pezzi singoli.
- Prevedete una finestra di correzione durante il pilot: se una mappatura risulta sbagliata, va corretta entro pochi giorni, non a fine trimestre.
Una mappatura imprecisa produce alert inutili e scorte fantasma. Tracciare con chiarezza responsabilità di refill e instradamento degli alert riduce sensibilmente i tempi di inattività legati a errori di magazzino.
Ruoli utente, metodi di accesso e formazione operativa
Un distributore industriale non ha un solo tipo di utente, e trattarli tutti uguale è un errore comune. Il profilo minimo comprende almeno quattro figure: l’utente giornaliero che preleva materiale, l’operatore di refill che ricarica gli scomparti, l’amministratore di sito che gestisce utenze e soglie, e il fornitore o tecnico MRO che accede per manutenzione o approvvigionamento.
I metodi di login vanno scelti in base al ruolo, non applicati a tutti indistintamente:
- Badge RFID per l’accesso rapido degli operatori di linea.
- PIN numerico come alternativa economica dove il badge non è disponibile.
- Scansione barcode o QR per collegare il prelievo a un ordine di lavoro specifico.
- Integrazione con il sistema di gestione ordini per aziende con tracciabilità per commessa.
La formazione deve essere differenziata: pochi minuti per l’utente giornaliero, una sessione più approfondita per chi gestisce refill e soglie. Login rate, numero di ticket di assistenza e tempo medio di refill sono gli indicatori più immediati per capire se l’adozione sta funzionando o se qualcosa nella formazione va rivisto.
Commissioning, test transazionali e criteri di successo del pilot (30–90 giorni)
Il commissioning segue una sequenza precisa, e saltare un passaggio genera problemi difficili da diagnosticare dopo:
- Posizionamento definitivo della macchina, con livellamento e fissaggio secondo le indicazioni del produttore.
- Attivazione di alimentazione e rete, con verifica della tensione e del segnale nel punto reale di installazione.
- Caricamento della mappatura SKU concordata, con controllo incrociato tra part number e scomparti fisici.
- Creazione delle utenze per ogni ruolo previsto, con relativi metodi di accesso configurati.
- Esecuzione di test vend completi: prelievo simulato, verifica registrazione della transazione e controllo dell’alert generato.
Una fase pilota di 30-90 giorni con criteri di accettazione chiari permette di correggere errori prima di estendere il sistema su altre sedi. Un pilot ben misurato evita anche discussioni soggettive su cosa significhi «funzionare bene»: i numeri parlano da soli.
| Metrica pilota | Cosa indica | Soglia d’attenzione |
|---|---|---|
| Tasso di login | Adozione reale da parte degli utenti | Sotto l’80% richiede revisione formazione |
| Accuratezza transazioni | Corrispondenza tra prelievo fisico e registrato | Discrepanze ripetute segnalano mappatura errata |
| Tempo medio di refill | Efficienza del processo di rifornimento | Tempi in crescita indicano soglie mal calibrate |
| Ricezione alert | Instradamento corretto delle notifiche di scorta | Alert mancanti o duplicati richiedono verifica routing |
Se connettività o mappatura falliscono durante il pilot, meglio fermare l’estensione ad altre sedi finché il problema non è isolato e risolto sulla prima installazione.
Checklist rapida operativa prima di ordinare e prima della data di installazione
Prima di firmare l’ordine, verificate che questi punti siano completati e documentati per scritto:
- Misure del percorso di consegna confrontate con il footprint reale della macchina.
- Test di tensione sotto carico sul circuito dedicato previsto.
- Misurazione del segnale di rete nel punto esatto di installazione, con piano di fallback definito.
- Lista di lancio SKU completa, con soglie minime e massime assegnate.
- Foto dell’area di installazione e delle vie di accesso, richieste dalla maggior parte dei fornitori seri.
La firma di accettazione dovrebbe coinvolgere responsabile acquisti, manutenzione e, quando presente, il referente HSE. Una conferma scritta sullo scope, modello macchina, tipo di presa, funzioni software incluse, evita discrepanze contrattuali difficili da risolvere dopo la consegna.
Prospettiva dell’autore: perché un site assessment ben fatto cambia il risultato del progetto
Nella mia esperienza a fianco di aziende manifatturiere e metalmeccaniche, il progetto che parte con un site survey superficiale è quello che genera più ticket di assistenza nei primi tre mesi, come evidenziato nelle soluzioni di ottimizzazione industriale avanzate. Non è un caso: la maggior parte dei problemi non nasce dal software, ma da un circuito elettrico sottodimensionato o da una mappatura SKU fatta di fretta.
Il pilot, se misurato con criteri semplici, protegge tutti: il buyer non firma un’estensione su dati incerti, e il fornitore non installa dieci macchine con lo stesso errore di configurazione. È un investimento di tempo che si ripaga alla seconda settimana di utilizzo reale.
— Amedeo

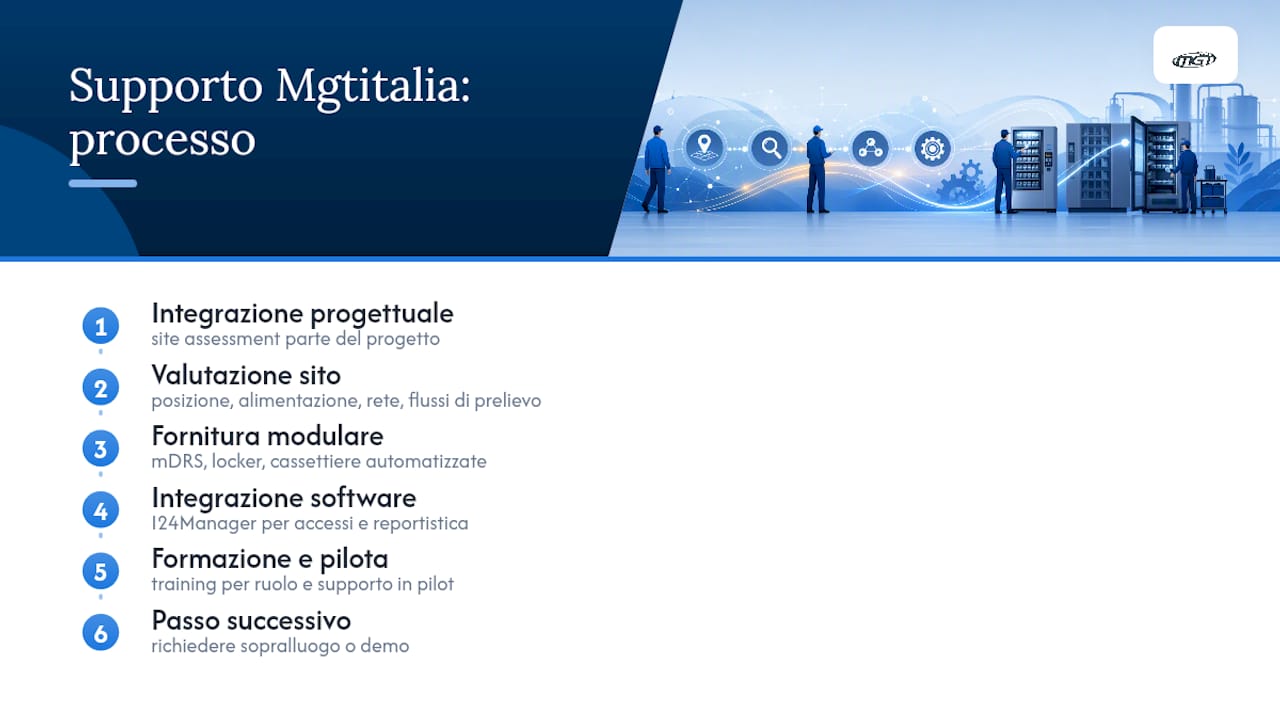

Come Mgtitalia supporta il site assessment e la messa in servizio
Il site assessment viene affrontato come parte integrante del progetto, non come un servizio accessorio da vendere a parte. Prima di consigliare un modello, vengono valutati posizione, alimentazione, rete e flussi di prelievo insieme al cliente, per evitare che l’hardware arrivi in un sito non pronto.

L’offerta comprende hardware modulare, dai distributori rotativi MGT mDRS ai locker intelligenti e alle cassettiere automatizzate, integrati con il software I24Manager per il controllo accessi, la tracciabilità dei prelievi e la reportistica. La formazione differenziata per ruolo e il supporto durante la fase pilota fanno parte dello stesso percorso consulenziale, pensato per responsabili acquisti e rivenditori che vogliono un sistema pronto all’uso senza sorprese in fase di avvio.
Se avete un progetto in valutazione, il passo successivo è richiedere un sopralluogo o una demo del sistema per capire come si adatta al vostro sito produttivo.

Fonti
Per approfondire i singoli controlli, consultate la checklist di deployment industriale per la sequenza di commissioning, e la checklist site survey per le misure di percorso e alimentazione. Verificate sempre le specifiche elettriche e normative locali dello stabilimento prima di procedere.
- Vending Machine Site Survey Checklist: Power, Network, Floor Load, Door Width, and Refill Access
- Vending Machine Location Readiness Checklist: Power, Space, Access, and Audience Assessment – V Placed
Domande frequenti
Chi deve partecipare al site survey?
Servono almeno responsabile acquisti o manutenzione, un tecnico elettrico o IT per i controlli su power e rete, e chi gestirà il refill quotidiano. Il fornitore, quando offre un servizio consulenziale come quello di Mgtitalia, partecipa per validare le misure prima dell’ordine.
Quanto dura un site assessment completo?
Per un sito singolo bastano solitamente poche ore, tra misurazioni fisiche, verifica elettrica e test di segnale. I tempi si allungano se serve coordinare più reparti o più sedi contemporaneamente.
Cosa fare se la rete Wi‑Fi risulta instabile nel punto di installazione?
Va previsto un fallback su rete 4G o una modalità di funzionamento offline con sincronizzazione automatica appena la connessione torna stabile. La misurazione del segnale con il footprint reale della macchina va sempre fatta prima di scegliere quale soluzione adottare.
Quali criteri determinano il successo di un pilot?
Le metriche principali sono tasso di login, accuratezza delle transazioni, tempo medio di refill e corretta ricezione degli alert di scorta. Un pilot di 30-90 giorni con soglie chiare su questi indicatori permette di decidere se estendere il sistema ad altre sedi.
Quanto costa una valutazione del sito per il vending industriale?
Il costo varia in base al numero di sedi e alla complessità dell’impianto elettrico e di rete da verificare. Non viene pubblicato un listino fisso per questo servizio: i prezzi sono disponibili su richiesta attraverso il sito aziendale.
